日本国内の建設業における契約・下請トラブルを防止-法規制対策チェックリストとリスクを回避する実務ガイド

更新日 Jul 24, 2026

実務で役立つ重要ポイント(Key Takeaways)

  • 法規制の徹底遵守: 2026年現在、時間外労働の上限規制(年360時間・月45時間等)が完全適用されています。無理な工期設定は元請企業にとって行政処分の対象となる重大なリスクです。
  • 書面合意の徹底: 「言った・言わない」のトラブルを未然に防ぐため、追加・変更工事が発生した際も必ず着手前に追加・変更請負契約書などの書面(または電子契約)を交わします。
  • 初期24時間の証拠保全: 遅延や施工不良トラブルが発生したら、24〜48時間以内に現状写真、施工日報、やり取り履歴など客観的証拠を漏れなく保存します。
  • 予防法務の早期導入: トラブルが深刻化して裁判に発展する前に、建設業法や下請取引の実務を熟知した弁護士のアドバイスを得ることが、最もコストパフォーマンスの良い解決策です。

建設業界の法規制対策チェックリスト:自主点検シート

建設業におけるトラブルの多くは、契約段階での認識のズレや法的な配慮不足から発生します。自社の契約手続きや労務管理が法規制をクリアしているかを即座に判断できるよう、実用的な「自主点検チェックリスト」を作成しました。定期的な社内監査や、重要な新規プロジェクトの開始前にご活用ください。

点検項目(カテゴリー) 具体的なチェック内容 自社の適合状況
契約締結・書面交付 契約書、注文書・請書に、建設業法第19条第1項が定める16の必須記載事項(工期、請負代金、スライド条項、紛争解決方法など)が網羅されているか。 □ 適合 / □ 未確認
電子契約の適法性 電子契約を導入する際、事前に下請負人から「書面」または「電磁的方法」による承諾(同法第19条第3項)を取得しているか。 □ 適合 / □ 未確認
適正な工期設定 2026年の時間外労働の上限規制に対応し、4週8閉所(週休2日)や天候等による遅延リスクを考慮した「著しく短い工期」に該当しない日程か。 □ 適合 / □ 未確認
追加・変更工事の書面化 現場での設計変更や追加工事が発生した際、その工事の着工前に変更契約書(または変更注文書・請書)を取り交わしているか。 □ 適合 / □ 未確認
価格転嫁の適正化 下請負人と十分な協議を行い、資材高騰や労務費上昇に伴う価格改定の申し出を拒否するような「買いたたき」を行っていないか。 □ 適合 / □ 未確認
代金支払の適正化 出来高払いや竣工時支払において、自社の資金繰りを理由にした不当な減額、または支払期日を超えた遅延が発生していないか。 □ 適合 / □ 未確認

書面交付と電子契約の要件:建設業法・下請法違反を防ぐ基準

建設業界における契約ルールは、一般の取引(民法)よりも格段に厳格です。元請・下請関係における対等な関係の構築と公正な取引を実現するため、口頭での合意だけでは法律上、許されません。

1. 建設業法第19条第1項が定める16の必須記載事項

多くの建設業者が「いつもの慣例だから」と、金額と工期、支払い条件だけを記載した簡易な注文書だけで済ませていますが、これは明確な建設業法違反です。 契約書や注文書・請書には、以下の16項目を漏れなく網羅しなければなりません。

  1. 工事内容(責任施工範囲や施工条件を具体的に特定)
  2. 請負代金の額
  3. 工事着手の時期及び工事完成の時期(部分的な期日等があればその内容)
  4. 工事を施工しない日又は時間帯の定めをするときは、その内容(日・時間帯)
  5. 前金払又は出来高払の定めをするときは、その支払の時期及び方法
  6. 設計変更、工事着手延期、工事中止等の場合の工期変更、請負代金変更、損害負担及び額の算定方法
  7. 天災その他不可抗力による工期変更、請負代金変更、損害の負担に関する定め
  8. 物価等の変動に基づく請負代金の額又は工事内容の変更(スライド条項
  9. 工事の施工により第三者が損害を受けた場合の賠償金の負担
  10. 注文者が資材を提供し、又は機械等を貸与するときの内容及び時期
  11. 注文者が工事完成の検査を完了する時期、及び引渡しの時期
  12. 工事完成後における請負代金の支払時期及び方法
  13. 履行遅滞その他不履行の場合の遅延利息、違約金、その他損害金
  14. 契約不適合責任(瑕疵担保責任に代わる不適合の対応期間、損害賠償等)
  15. 契約に関する紛争の解決方法(建設工事紛争審査会など)
  16. その他国土交通省令で定める事項(産業廃棄物処理の費用負担など)

実務上で特にトラブルになりやすいのは、第8号の「スライド条項」や第14号の「契約不適合責任」です。 これらが曖昧な契約書は、資材高騰時や雨漏り等のトラブル発生時に泥沼の紛争を招きます。

2. 電子契約を導入する際の「事前承諾」の義務

2026年現在、ペーパーレス化やコスト削減のためにクラウド型の電子契約を導入する企業が急増しています。しかし、相手方の承諾を得ずに一方的に電子契約を送付し合意しただけでは、建設業法違反(書面交付義務違反)となります。 電子契約(電磁的措置)を利用する際は、必ず事前に相手方から「書面」または「電磁的方法(メールや承諾用フォーム等)」によって、電子契約で締結することへの承諾を得ておく必要があります。

3. 建設業法と下請法の切り分け

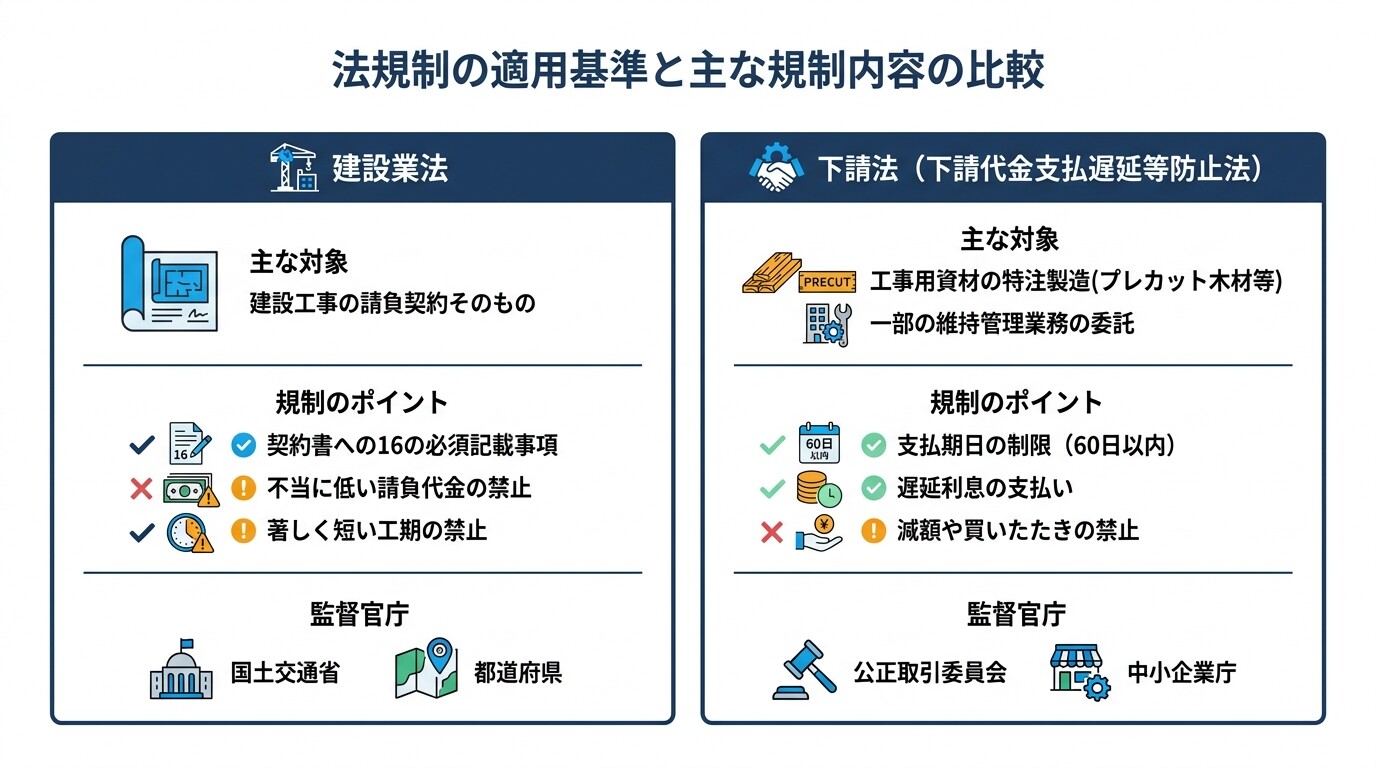

建設業法と下請法の適用範囲と主要な法規制の違いを比較した表
建設業法と下請法の適用範囲と主要な法規制の違いを比較した表

建設工事そのものは主に建設業法の対象ですが、工事用資材の製造を特注で委託する場合(例えば、特注のサッシやプレカット木材の製造をメーカーに依頼するケース)や、一部の維持管理業務の委託などには、下請法(下請代金支払遅延等防止法)が適用されることがあります。下請法が適用されると、支払期日の制限(給付受領後60日以内)や、遅延利息の支払いなど、建設業法とは異なる一段と厳しい規制が課されるため、自社の取引がどちらに属するかを正確に把握しておく必要があります。

法令遵守の実務的な手引きとして、国土交通省が公開している建設業法令遵守ガイドラインを定期的に確認することが極めて有効です。 2026年(令和8年)1月には最新の第12版へと改訂され、労務費転嫁や価格交渉への対応など、最新の取引ルールがさらに具体化されています。

2026年現在の時間外労働規制:働き方改革に伴う適正な工期設定

2024年4月に建設業への適用猶予が解除されてから2年が経過した2026年現在、時間外労働の上限規制(年360時間・月45時間、災害時等の特例措置あり)は建設現場の完全な基本ルールとして定着しています。 今、最も多くの元請企業が犯している手痛いミスは、従来通りの「タイトな工期で、休日返上でなんとか間に合わせる」という古い感覚で発注することです。これは下請に対する優越的地位の乱用として、建設業法上の「著しく短い工期の禁止(第19条の5)」に直接違反します。

  • 『著しく短い工期』と判断される危険な基準: 雨天や台風などの自然要因による稼働不能日、年末年始などの休暇を考慮せず、カレンダー上の日数だけでぎりぎりに組まれた工期は、法令違反とみなされます。
  • 4週8閉所(週休2日)の実務: 現在の見積りや工期設定では、週2日の現場閉所を大前提として稼働日数をシミュレーションする必要があります。 下請から「4週8休を確保できる工期での見積り」が提示された際、元請が合理的な理由なくこれを拒否し工期を短縮させることは、指導の対象になります。
  • 罰則と社会的信用の失墜: 労働基準法違反による刑事罰(6ヶ月以下の懲役または30万円以下の罰金)だけでなく、建設業法に基づく指導、指示処分、最悪の場合は営業停止処分を受けるため、元請企業の経営に直結する重大なリスクです。

追加工事の「口頭発注」とその後に発生する代金未払いトラブル

多くの下請業者が「元請の監督に口頭で言われたから断れなかった」と泣き寝入りしていますが、これは実務上で最もコストが高くつく間違いです。現場のスピード優先を理由にした「とりあえず進めて、後で精算しよう」というやり取りは、トラブルを約束するようなものです。

元請負人の現場監督が個人的に追加工事を指示したとしても、会社側が「そんな予算は承認していない。元々の契約金額に含まれる範囲だ」と言い張れば、下請側が追加代金を回収するのは著しく困難になります。

トラブルを防ぐための3ステップ実務手順

  1. その場での作業着手を断る 追加の要望があってもその場で即応せず、まずは「追加工事としての見積りと工期への影響」を算出します。
  2. 見積書の提示とメール・チャットでの仮合意 追加見積書を送付し、元請の権限を持つ担当者から「この見積内容と追加費用で進めて良い」という明確な返信をメールやLINE、施工管理アプリなどで記録に残します。
  3. 着工前の「変更契約」の締結 原則として追加工事が始まる前に、変更契約書または変更注文書・請書を交わします。

LINEやSlackのチャット履歴は証拠になりますが、「いつ、誰が、どの追加範囲を、いくらの増額で承認したか」が客観的に特定できなければ意味がありません。曖昧な指示に対しては、「承知しました。では、〇〇工事の追加分として税別〇〇万円、工期2日延長で進めますが、よろしいでしょうか」と念押しの返信をして承諾を得る習慣を徹底してください。

契約不履行や工期遅延が発生した際の交渉・対応タイムライン

建設トラブル発生時の対応タイムラインを示すインフォグラフィック(状況調査から合意書作成まで)
建設トラブル発生時の対応タイムラインを示すインフォグラフィック(状況調査から合意書作成まで)

工期遅延や施工不良、支払遅延などの不履行が発生した場合、初期対応の成否がその後の交渉を決定づけます。「言った・言わない」の水掛け論を防ぐため、以下のタイムラインを厳守して証拠保全と手続きを進めてください。

対応タイムラインの流れ:

  1. [問題発覚] (即日)
  2. [状況調査・客観的証拠の保全] (1〜2日以内)
  3. [法的根拠に基づく催告] (3〜7日以内)
  4. [協議・合意内容の書面化] (1〜2週間以内)

ステップ1:現状の客観的把握と証拠の確保(発生〜2日以内)

トラブルを認識した直後から、以下の証拠を1つのフォルダに集約します。

  • 現場の写真・動画: 施工不良や遅延の発生している箇所を、日付やスケール(定規等)を写し込みつつ、広角と接写の双方で撮影。
  • 実務文書: 最新の工程表、毎日の施工日報、関係者間のメールやチャット履歴、元請からの指示書など。

ステップ2:法的根拠に基づく催告書の送付(3〜7日以内)

相手方に不履行がある場合、電話や直接の苦情だけで済ませず、具体的な対応期限を明記した書面を送付します。内容が重大な場合は、後から「聞いていない」と言い逃れされるのを防ぐため、必ず「内容証明郵便」で催告書を送付します。

ステップ3:協議と議事録の作成(1〜2週間以内)

解決に向けた対話を行う際、必ず「打ち合わせ議事録」を作成します。協議が終了したら、その場または当日中に双方が議事録に署名(またはメールで合意の返信)を交わします。このプロセスの記録が、将来の裁判や建設工事紛争審査会(ADR)で決定的な証拠となります。

紛争を泥沼化させないための合意書作成ポイント

お互いの譲歩によって紛争がまとまったとしても、それを証明する「合意書(示談書)」の作成が甘ければ、後から「そんな意味ではなかった」と再度トラブルに発展します。 紛争を完全に終結させるために、実務上絶対に盛り込むべき3つの条項と、そのまま使えるひな形を提示します。

実務で必須の3大条項

  • 支払・履行義務の明確化: 「誰が、誰に、いつまでに、何を(いくら)履行するか」をあいまいにせず、1円単位・1日単位で特定します。
  • 清算条項: 「本合意書に定めるほか、本工事請負契約に関して一切の債権債務がないこと」をお互いに確認します。これにより、後から追加費用や損害賠償を蒸し返されるリスクをゼロにします。
  • 期限の利益喪失条項: 分割払いや段階的な補修を行う場合、不履行があった時点で残額(または義務)を一括請求・履行させるためのペナルティです。

トラブル解決のための合意書(簡易テンプレート)

以下は、代金の支払いや追加負担に関する紛争を解決する際の標準的な条文サンプルです。

合意書(サンプル)

発注者(元請)●●●●(以下「甲」という)と、受注者(下請)▲▲▲▲(以下「乙」という)は、 令和8年●月●日付で締結した建設工事請負契約(以下「原契約」という)に関して生じた、 工事代金の未払いおよび追加工事費用を巡る紛争について、以下の通り合意する。

第1条(合意の趣旨) 甲は、原契約に基づく残代金および追加工事費用の未払い分として、 乙に対し、金●●万円の支払い義務があることを承認する。

第2条(支払期日および支払方法) 甲は乙に対し、前条の金員を、令和8年●月●日までに、 乙が指定する下記の銀行口座に振り込んで支払う。振込手数料は甲の負担とする。 (銀行口座情報:●●銀行 ●●支店 普通 ●●●●●●● 口座名義:▲▲▲▲)

第3条(期限の利益喪失) 甲が第2条の支払いを1回でも怠ったときは、当然に期限の利益を失い、 甲は乙に対し、未払額の全額およびこれに対する支払期日の翌日から完済に至るまで、 年14.6%の割合による遅延損害金を付加して、直ちに一括して支払わなければならない。

第4条(清算条項) 甲および乙は、本合意書に定めるほか、原契約その他両者間の取引に関し、 名目のいかんを問わず、何らの債権債務がないことを確認する。

第5条(合意の成立) 本合意成立 of の証として、本書2通を作成し、甲乙署名捺印の上、各自1通を保有する。

令和8年●月●日 甲:●●県●●市●● ●●株式会社 代表取締役 ●● ●● (印) 乙:●●県●●市●● ▲▲株式会社 代表取締役 ▲▲ ▲▲ (印) 自社だけで安易に合意書を作ると、一字一句の解釈違いで思わぬ不利益を被ることがあります。特に金額が大きい場合は、署名前に必ず建設法務の実務に長けた弁護士にリーガルチェックを依頼してください。

建設業界におけるよくある誤解

誤解1:『下請も合意して契約書に判を押したのだから、どれだけ短い工期や安い単価でも法律上は有効である』

民法上は「契約自由 of 原則」が基本ですが、建設業の実務においては建設業法という強力な強行法規が上書きされます。 たとえ下請が泣く泣く合意書や契約書に署名捺印したとしても、元請がその優越的立場を利用して、相場を著しく下回る単価を強要(第19条の3:不当に低い請負代金の禁止)したり、客観的に不可能な工期を設定(第19条の5:著しく短い工期の禁止)したりした場合は、すべて建設業法違反です。 元請企業には国土交通省や都道府県知事から厳しい指示や、悪質な場合には営業停止処分が下される可能性があります。

誤解2:『工期が遅れた原因は下請にあるのだから、事前の催告なしに今すぐ解除し、今までの出来高も一切支払わない』

現場で激しい不満を感じる場面であっても、この一方的な対応は元請側が裁判で敗訴する典型的なパターンです。 民法の原則により、どれだけ相手方に落ち度があっても、まずは「いつまでに体制を立て直して工事を完了せよ」という相当の期間を定めた「催告」を行わなければ、一方的な契約解除は原則として無効です。また、すでに施工が終わっている部分(既済部分・出来高)について元請側が価値を享受している場合、その出来高に応じた代金の支払い義務は残ります。感情に任せた全額不払いや即時解除は、逆に下請から損害賠償請求を起こされる致命的なミスになりかねません。

建設法務に関するよくある質問(FAQ)

Q1. 電子契約を導入する際、下請企業からの「事前の承諾」はどのように取得すべきですか?

最も安全な実務は、取引を開始する時点で「電磁的方法による契約締結に関する同意書」を紙の書面(またはシステム内での正式な合意手続き)で1通交わしておく方法です。 一度この包括的な同意書を取り交わしておけば、その後の個別発注において毎回承諾を得る必要はなくなり、建設業法第19条第3項の要件をクリアできます。

Q2. 元請が追加工事の変更注文書をどうしても出してくれない場合、下請はどう防衛すべきですか?

「書面が出るまで工事を一切止めます」と言うのが困難な現場では、メールやチャット、施工管理アプリを最大限に活用します。 指示を受けたらすぐに着手せず、まずは「本日ご指示いただいた〇〇追加工事について、見積額は●●万円、工期は●日延長となります。本内容で進めてよろしければ、このメッセージに返信をお願いいたします。確認が取れ次第、手配に入ります」と連絡します。相手からの「了解」「進めてください」というテキストでの明確な返信があれば、仮に正式な変更契約書が後回しになっても、後発の代金請求や裁判において合意の強力な裏付けになります。

Q3. 時間外労働の上限規制に違反した場合、どのようなペナルティが課されますか?

労働基準法に基づく刑事罰(6ヶ月以下の懲役または30万円以下の罰金)が科されるリスクがあります。 それだけでなく、労働基準監督署からの高度な是正勧告や、国土交通省・都道府県知事による建設業法上の指示処分、さらには「企業名の公表」が行われます。 企業名が公表されれば、公共工事の入札指名停止や、ハローワークでの求人制限、元請・取引先からの取引停止など、会社の存続に関わる致命的なダメージを受けます。

Q4. 建設工事紛争審査会とはどのような組織ですか?

建設工事の請負契約に関する紛争を専門的に、かつ裁判よりもスピーディーに解決するために国や都道府県に設置されているADR(裁判外紛争解決)機関です。 審査委員には、建設法務に精通した弁護士や建築の専門家(技術者・学者など)が選ばれており、技術的な争点や現場の実態に即した現実的な解決策を導き出してくれます。審理は原則非公開で行われるため、企業の対外的なレピュテーション(評判)を守る観点からもメリットがあります。

弁護士に相談すべきタイミングと次のステップ

建設トラブルは、放置すればするほどこじれ、解決のためのコストは雪だるま式に膨らんでいきます。 「支払いが滞り始めた」「工期の遅れを巡って、すでに元請と意見が対立している」「追加費用の金額提示に対して明確な返答がない」といった違和感を覚えたタイミングこそが、弁護士に相談すべき最善の時期です。本格的な紛争(裁判)に発展する前に、予防法務の観点からアドバイスを受けるだけで、解決までのスピードとコストは劇的に変わります。

自社だけでは判断が難しい契約書の検証や、相手方との交渉・法的書面の作成をスムーズに進めるために、信頼できる専門家への早期相談をおすすめします。

法的なアドバイスが必要ですか?

お近くの経験豊富な弁護士に相談して、個別のアドバイスを受けましょう。

依頼義務なし。100%無料サービス。

免責事項:
このページで提供される情報は一般的な情報提供のみを目的としており、法的助言を構成するものではありません。内容の正確性と関連性を確保するよう努めていますが、法的情報は時間とともに変更される可能性があり、法律の解釈は異なる場合があります。お客様の状況に応じた具体的なアドバイスについては、常に資格のある法律専門家にご相談ください。

当社は、このページの内容に基づいて行われた、または行われなかった行為について一切の責任を負いません。情報に誤りがある、または古いと思われる場合は、お問い合わせまでご連絡ください。適宜、内容を確認・更新いたします。
